    341省道無錫馬山至宜興周鐵段工程施工項目YMA02標段項目



    發布時間:2021-08-10 03:12:17
    吾名
    中交隧道工程局
    2021-08-10

    341省道無錫馬山至宜興周鐵段YMA02施工標段,屬公路工程項目。位于太湖北翼,本施工標段全長4.22km,其中無錫濱湖區馬山鎮境內2.828km,常州武進區雪堰鎮境內1.392km。工程起點接YMA01施工標段設計終點,位于一般路基段,向西于隧道口設置馬山檢查站,之后下穿竺山湖,終點止于本項目所經常州境內水域中心處,接YMA03施工標段設計起點。標段內路基工程長480m,隧道工程長3.74km。總體分為陸域段共1320m(含路基段480m、敞開段275m、暗埋段270m),臨時大堤段285m,湖域段長2910m(分9倉施工),隧道施工采用圍堰明挖法。

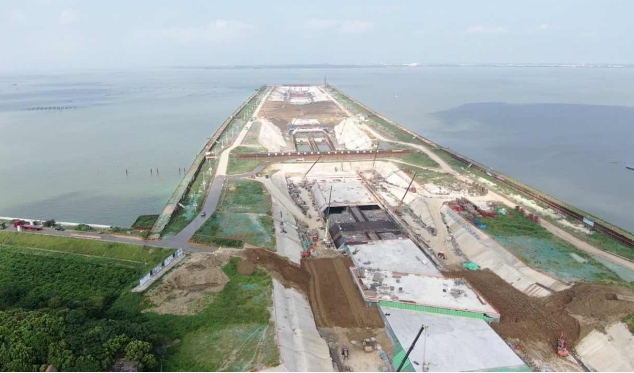

    項目已于2020年3月1日正式開工,目前路基段土方開挖工程已完成,正在進行路基5%灰土填筑。陸域敞開段主體結構全部完成;陸域暗埋段主體結構底板施工完成,正在進行側墻、頂板施工;臨時大堤段正在進行主體結構施工。湖域段第一倉鋼板樁圍堰、圍護結構、土方開挖全部完成,正在進行主體結構施工;第二倉鋼板樁圍堰、圍護結構、土方開挖、主體結構及土方回填全部完成;第三倉鋼板樁圍堰、圍護結構、土方開挖全部完成,主體結構底板、側墻施工完成,目前正在進行頂板施工;第四倉鋼板樁圍堰、圍護結構、土方開挖全部完成,正在進行主體結構施工;第五倉正在進行鋼板樁縱向圍堰施工。預計2022年9月28日完工,項目整體建成后,將串聯起太湖北岸沿線旅游資源,進一步改善宜興、武進對外交通條件,服務區域旅游發展,它是實現大無錫、大交通格局和錫宜一體化發展的關鍵布局。





    作者:吾名   來源:中交隧道工程局
